如果并行工作,没有任何的限制关系,且不是同时开始。受双代号网络图的单始单终的规则限制,也要在开始结束时间不变的情况下,设置为只有一个开始节点一个结束节点。 |

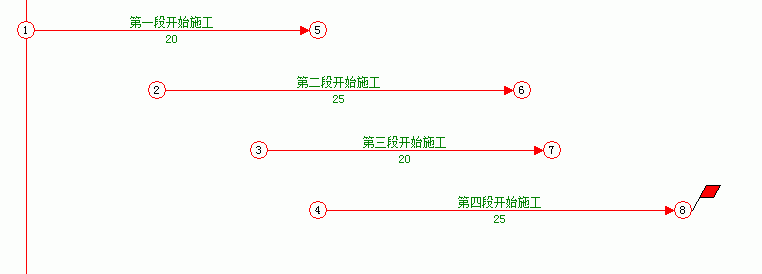

1、如下图,各个工作间没有限制关系,只知道每个工作的开始、结束时间。 |
 |
2、节点1按下鼠标左键,向下,再向右,拖动到节点2,放开鼠标左键。 |
 |

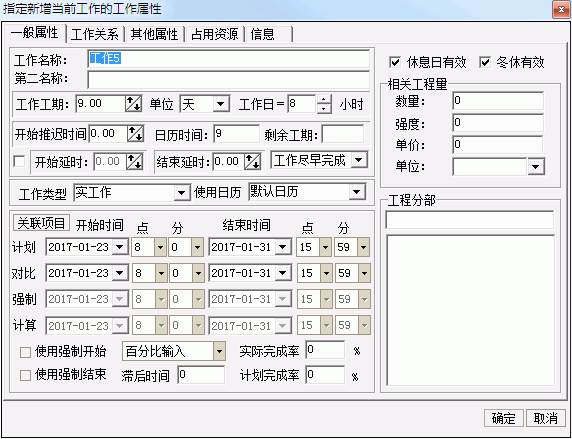

3、弹出新增加工作窗口。 |
 |

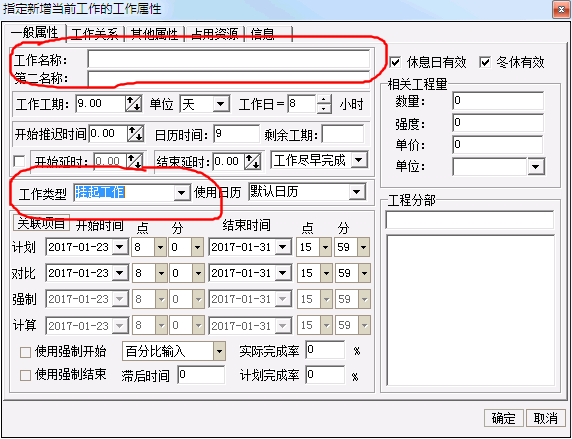

4、删除工作名称,工作类型设置为“挂起工作”。然后确定。 |
 |

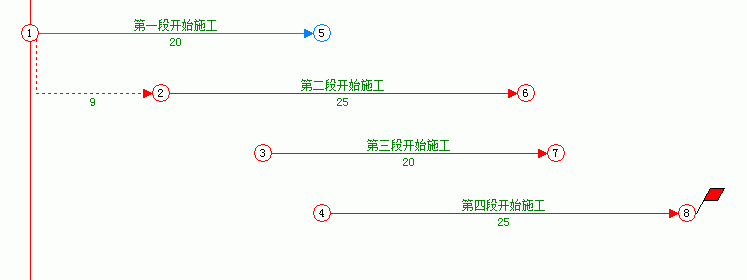

5、这个是挂起工作的显示图。(如果这里使用虚工作,2会跑到与1对齐的位置,因为虚工作不占用时间,用虚工作连接就表示两工作同时开始了) |
 |

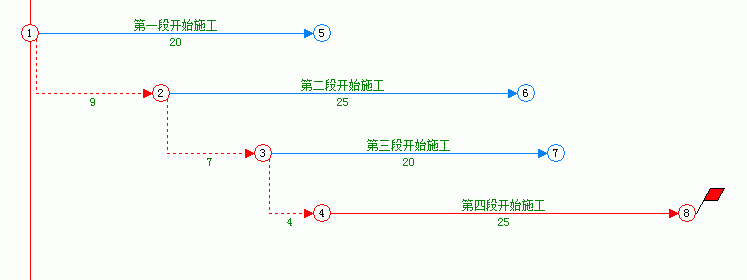

6、依次连接其他节点。 |
 |
7、结束节点使用虚工作连接。 |
 |
8、或者,结束节点合并到一起。 |
 |
提示:如果不明白虚工作与挂起工作的区别,一定要看看下面链接 什么时候使用虚工作
什么时候使用挂起工作
|
|
|
